Auf einen Blick
- Die Rüstzeit reicht vom letzten Gutteil des alten Auftrags bis zum ersten Gutteil des neuen Auftrags.
- Die ersten Hebel liegen in der Arbeitsorganisation und kommen ohne neue Maschinen aus.
- Fünf Schritte führen zu kürzeren Rüstzeiten: aufnehmen, trennen, verkürzen, festlegen, messen.
- In einem Betrieb in Thüringen sank die Rüstzeit auf diesem Weg in sechs Wochen von 90 auf 28 Minuten.
Eine Anlage, die umgerüstet wird, fertigt in dieser Zeit keine Teile. Bei mehreren Auftragswechseln pro Tag kommen Stunden zusammen, die über Mehrarbeit oder größere Lose ausgeglichen werden.
In den Betrieben, die ich in Thüringen, Südniedersachsen und Nordhessen begleite, entsteht ein großer Teil dieser Stillstandszeit durch Suchen, Warten und Abstimmen. Diese Anteile lassen sich mit dem eigenen Team verkürzen.
Dieser Beitrag beschreibt, was zur Rüstzeit zählt, wo beim Umrüsten Zeit verloren geht und wie die Rüstzeitoptimierung in fünf Schritten abläuft.
Von 90 auf 28 Minuten in sechs Wochen
Bei einem metallverarbeitenden Zulieferer in Thüringen wurden die Anlagen mehrmals täglich umgerüstet. Ein Rüstvorgang dauerte rund 90 Minuten.
Bei der Beobachtung an der Anlage lagen Werkzeuge und Lehren an verschiedenen Orten. Einstellwerte wurden während des Rüstens ermittelt, und die Einrichter arbeiteten in unterschiedlicher Reihenfolge.
Das Team hat die Vorbereitung vor den Stillstand der Anlage gelegt, feste Stellplätze eingerichtet und eine gemeinsame Reihenfolge festgelegt. Nach sechs Wochen lag die Rüstzeit bei 28 Minuten. Zwei Jahre nach Projektende liegt sie weiterhin unter 30 Minuten.
Alle Maßnahmen im Einzelnen stehen im Praxisbeispiel: Rüstzeit von 90 auf 28 Minuten.
Was zur Rüstzeit zählt
Die Rüstzeit beginnt mit dem letzten Gutteil des abgelaufenen Auftrags und endet mit dem ersten Gutteil des neuen Auftrags. Dazu gehören das Abräumen, der Werkzeugwechsel, das Einstellen, die Probeteile und die Freigabe.
In manchen Betrieben wird nur der Werkzeugwechsel als Rüstzeit zurückgemeldet. Das Einstellen und Anfahren bis zum ersten Gutteil läuft dann als Fertigungszeit mit, und die gemeldete Rüstzeit fällt kürzer aus als die tatsächliche.
In der Gesamtanlageneffektivität zählt die Rüstzeit zu den Verlusten bei der Verfügbarkeit. Die Rechnung dazu steht im Beitrag OEE berechnen: Wo Ihre Anlage Produktionszeit verliert.
Wo beim Umrüsten Zeit verloren geht
Werkzeuge, Lehren und Hilfsmittel liegen häufig an mehreren Orten, und der Einrichter holt sie bei stehender Anlage zusammen. Einstellwerte aus dem letzten Lauf desselben Auftrags sind selten dokumentiert und werden beim Rüsten neu ermittelt.
Das Bereitstellen von Material und Behältern oder das Prüfen des Werkzeugs beginnt oft erst, wenn die Anlage steht. Arbeiten die Einrichter in unterschiedlicher Reihenfolge, schwankt die Rüstzeit von Schicht zu Schicht.
Wartezeiten auf den Stapler, die Erstteilfreigabe oder die Instandhaltung verlängern den Stillstand zusätzlich.
Diese Anteile hängen an der Arbeitsorganisation. Sie bilden den Teil der Stillstandszeit, der sich ohne Umbau der Anlage verkürzen lässt.
Rüstzeiten minimieren in fünf Schritten

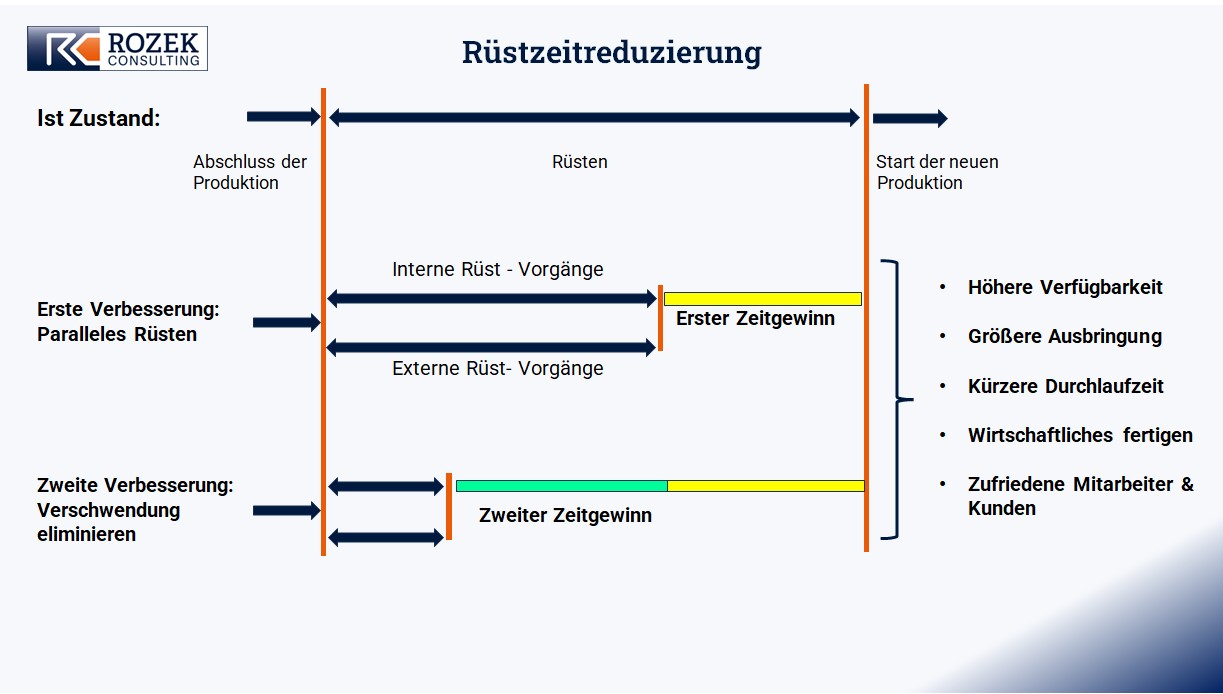

Das Vorgehen folgt der SMED-Methode (Single Minute Exchange of Die). Sie trennt das Rüsten in Tätigkeiten bei stehender und bei laufender Anlage.
Rüstvorgang aufnehmen
Ein regulärer Rüstvorgang wird Schritt für Schritt mit Zeiten aufgenommen, per Video oder mit Stoppuhr und Notizblatt. Die Aufnahme läuft bei einem Auftragswechsel mit, der ohnehin ansteht. Die Einrichter sind von Beginn an dabei und erläutern, welchen Zweck die einzelnen Handgriffe haben.
Aus der Aufnahme entsteht eine Liste aller Tätigkeiten mit Dauer, Wegen und Wartezeiten. Mit dieser Liste lassen sich Rüstzeiten analysieren, und Schätzungen werden überflüssig.
Tätigkeiten bei stehender und bei laufender Anlage trennen
Jede Tätigkeit aus der Liste gehört in eine von zwei Gruppen. Internes Rüsten umfasst alles, was nur bei stehender Anlage möglich ist, etwa das Lösen und Spannen des Werkzeugs. Externes Rüsten umfasst alles, was bei laufender Anlage erledigt werden kann: Werkzeug holen und prüfen, Material und Behälter bereitstellen, Prüfmittel und Auftragspapiere bereitlegen.
Die externen Tätigkeiten wandern vor den Stillstand oder dahinter. Eine Checkliste für die Rüstvorbereitung hält fest, was bereitstehen muss, bevor die Anlage angehalten wird.
Stillstandsanteil verkürzen
Die Tätigkeiten, die bei stehender Anlage bleiben, werden einzeln betrachtet. Feste Stellplätze für Werkzeuge und Lehren direkt an der Anlage sparen Wege und Suchzeiten, und eine Schattentafel zeigt, was fehlt. Wie solche Stellplätze entstehen und erhalten bleiben, beschreibt der Beitrag Warum ist 5S so wichtig?
Dokumentierte Einstellwerte für die häufigsten Aufträge verkürzen das Einstellen und das Anfahren. Können zwei Mitarbeiter gleichzeitig an der Anlage arbeiten, lassen sich Tätigkeiten parallel ausführen.
Reihenfolge als Standard festlegen
Die Einrichter legen gemeinsam eine Reihenfolge fest und dokumentieren sie als Standard, mit Fotos der wichtigen Handgriffe. Ein Standard, den die Einrichter selbst erarbeitet haben, wird im Alltag eher eingehalten. Neue Kollegen lernen das Rüsten nach diesem Standard.
Rüstzeit messen und nachhalten
Die Rüstzeit wird nach jedem Auftragswechsel notiert, an der Anlage oder in der Rückmeldung. Die Werte gehören in die Schichtbesprechung. Weicht ein Rüstvorgang deutlich ab, wird am selben Tag nach der Ursache gefragt.
Ändern sich Produkte oder Werkzeuge, passt das Team den Standard an.

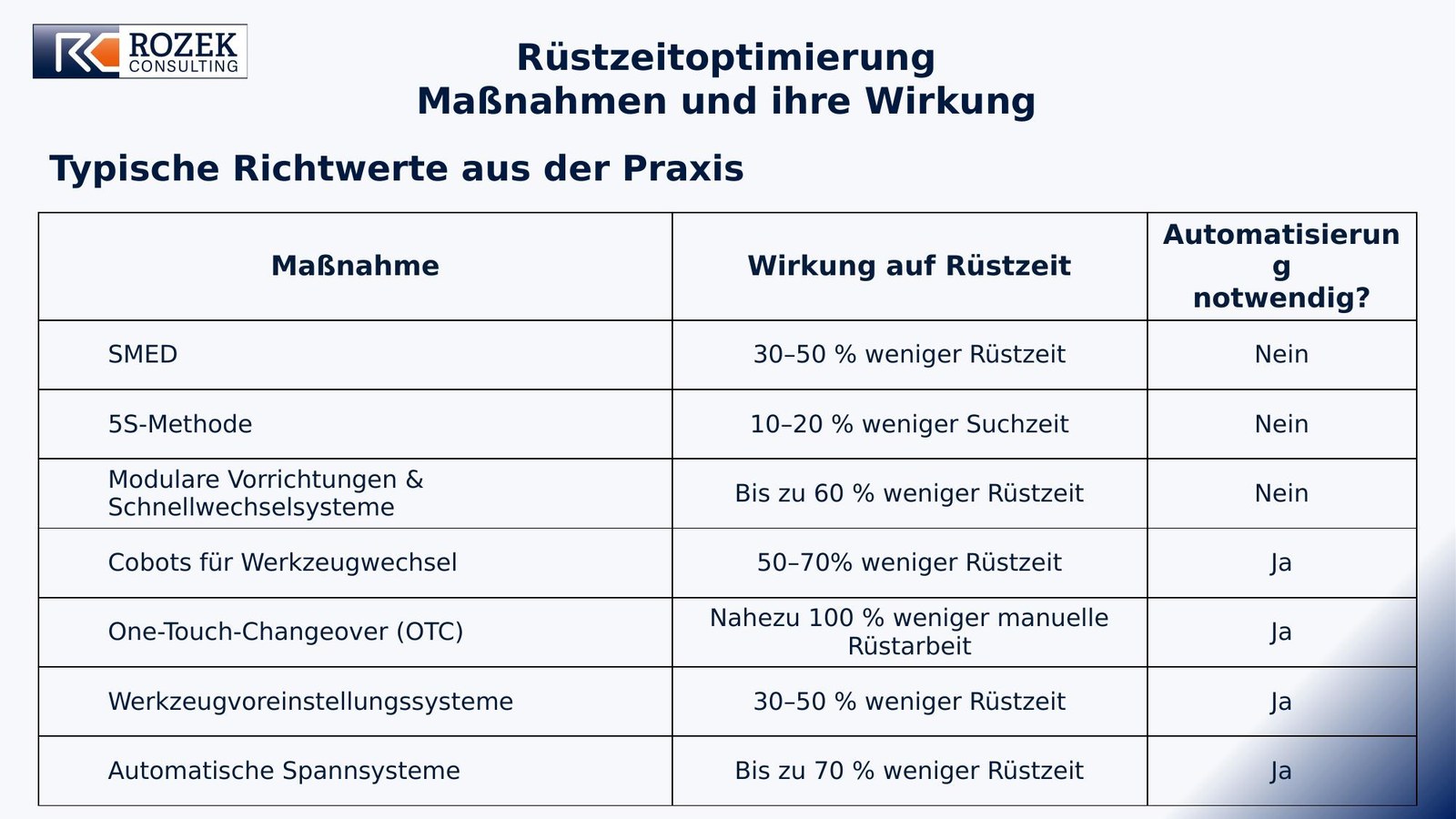

Wann sich technische Lösungen lohnen
Die bisher beschriebenen Hebel liegen in der Organisation und kosten wenig. Technische Lösungen wie Schnellspannsysteme, Wechselvorrichtungen oder eine automatisierte Werkzeugbereitstellung können die Rüstzeit anschließend weiter verkürzen. Sinnvoll werden sie, sobald die Abläufe stabil laufen und sich die verbleibende Stillstandszeit auf wenige technisch bedingte Schritte konzentriert. Wer in Technik investiert, bevor die Organisation steht, automatisiert die bestehenden Umwege gleich mit.
Was Rüstzeit im Jahr kostet
Die Kosten einer Rüstminute hängen von der Auslastung der Anlage ab. Bei freier Kapazität kostet das Rüsten die Zeit des Rüstteams. Wird die Zeit über Zusatzschichten aufgeholt, kommen die Zuschläge hinzu. Ist die Anlage der Engpass, fehlt mit jeder Rüstminute der Deckungsbeitrag der Teile, die in dieser Zeit gefertigt worden wären.
Der Rüstzeitenrechner ermittelt aus Rüstzeit, Rüstvorgängen pro Tag und Personalkosten, was die Rüstzeiten einer Anlage im Jahr kosten.
Die gewonnene Zeit lässt sich auf drei Arten nutzen: für weniger Mehrarbeit, für kleinere Lose mit geringeren Beständen oder für zusätzliche Aufträge auf der vorhandenen Anlage.
Damit die kürzere Rüstzeit hält
Die Wochen nach einem Rüstworkshop entscheiden darüber, ob die kürzere Rüstzeit bleibt. Drei Dinge tragen dazu bei: Die Einrichter haben den Standard selbst erarbeitet, die Rüstzeit wird weiter gemessen, und der Meister fragt bei Abweichungen nach.
Im Praxisbeispiel hat das Team die Checkliste nach Projektende selbst angepasst, als sich das Produktspektrum änderte.
Woran Standards nach einem Workshop häufig nachlassen, beschreibt der Beitrag Warum der Standard in der Produktion nicht hält. Für den Rundgang vier bis sechs Wochen nach dem Workshop gibt es die Checkliste „Hält der Standard?“.
Häufige Fragen zur Rüstzeitoptimierung
Was ist der Unterschied zwischen Rüstzeit und Stillstandszeit?
Die Rüstzeit ist ein geplanter Stillstand beim Auftragswechsel. Zur Stillstandszeit zählen außerdem Störungen, Wartung und fehlendes Material. Wer Stillstandszeiten reduzieren möchte, trennt zuerst geplante und ungeplante Stillstände. Die Rüstzeit ist der geplante Anteil, den das eigene Team verkürzen kann.
Lohnt sich Rüstzeitoptimierung bei vielen Varianten und kleinen Losen?
Bei vielen Auftragswechseln pro Tag zählt jede gewonnene Minute mehrfach. Begonnen wird mit den Rüstsituationen, die am häufigsten vorkommen oder am längsten dauern. Das übrige Auftragsspektrum bleibt zunächst unverändert.
Brauchen wir dafür Schnellspannsysteme oder neue Werkzeuge?
Für den Einstieg reichen eine Checkliste, feste Stellplätze und eine festgelegte Reihenfolge. Technische Lösungen kommen in Betracht, sobald dieser Teil steht und die verbleibende Rüstzeit an wenigen technischen Schritten hängt.
Wie viel Zeit bindet ein Rüstworkshop im Betrieb?
Ein Rüstworkshop an der Maschine dauert eineinhalb bis zwei Tage, hinzu kommt eine kurze Vorbereitung. Beteiligt sind Mitarbeiter aus Produktion, Instandhaltung und Planung. Die Aufnahme findet an einem regulären Auftragswechsel statt.
Wie begründe ich das Vorhaben gegenüber der Geschäftsführung?
Mit einer Rechnung aus den eigenen Zahlen: Rüstzeit pro Wechsel mal Rüstvorgänge pro Tag mal Produktionstage ergibt die Zeit, die die Anlage im Jahr für das Rüsten steht. Der Rüstzeitenrechner bewertet diese Zeit je nach Auslastung in Euro.
Was klären wir im Erstgespräch?
Im Erstgespräch klären wir, an welcher Anlage das Rüsten die meiste Produktionszeit bindet, wie oft dort gerüstet wird und wer aus Ihrem Team beteiligt sein sollte. Das Gespräch ist kostenlos. Danach entscheiden Sie, ob ein Workshop für Ihren Betrieb sinnvoll ist.
Wie ein begleiteter Rüstworkshop direkt an der Maschine abläuft, sehen Sie hier: Workshop Rüstzeitoptimierung an der Maschine.
Kostenloses Erstgespräch führen
Zuletzt aktualisiert: Oktober 2026
Über den Autor
Volker Rozek ist freiberuflicher Prozessoptimierer für die metallverarbeitende Serienfertigung, mit Sitz in Heilbad Heiligenstadt und bundesweit im Einsatz, mit Hauptgebieten in Thüringen, Südniedersachsen und Nordhessen. Über 30 Jahre Praxis in der Automobilzulieferindustrie, davon 6 Jahre in China sowie Einsätze in England und Indien, in Produktion, Prozessoptimierung und Projektmanagement. Seit 2018 unterstützt er Werks-, Produktions- und Qualitätsleiter dabei, Engpässe zu beseitigen und Abläufe dauerhaft zu stabilisieren. Er löst Probleme direkt im Betrieb, nicht vom Schreibtisch aus. Damit gewinnt Ihr Team Know-how und das Wissen bleibt in Ihrer Mannschaft.
