Auf einen Blick
- Der PDCA-Zyklus ist ein Kreislauf aus vier Schritten: planen, umsetzen, prüfen und das Ergebnis als Standard festlegen.
- Vor dem Plan steht das Beobachten im laufenden Betrieb. So beruhen die Maßnahmen auf der Ursache.
- Die Prüfung zeigt, ob eine Maßnahme das erwartete Ergebnis bringt und ob es hält. Danach wird der Standard festgelegt.
- Der Zyklus gilt für jede Änderung im Alltag: Was soll sie bewirken, und hat sie das bewirkt?
Nach einer Reklamation werden häufig Maßnahmen festgelegt, umgesetzt und abgehakt. Einige Monate später ist dasselbe Problem oder eine ähnliche Variante wieder da.

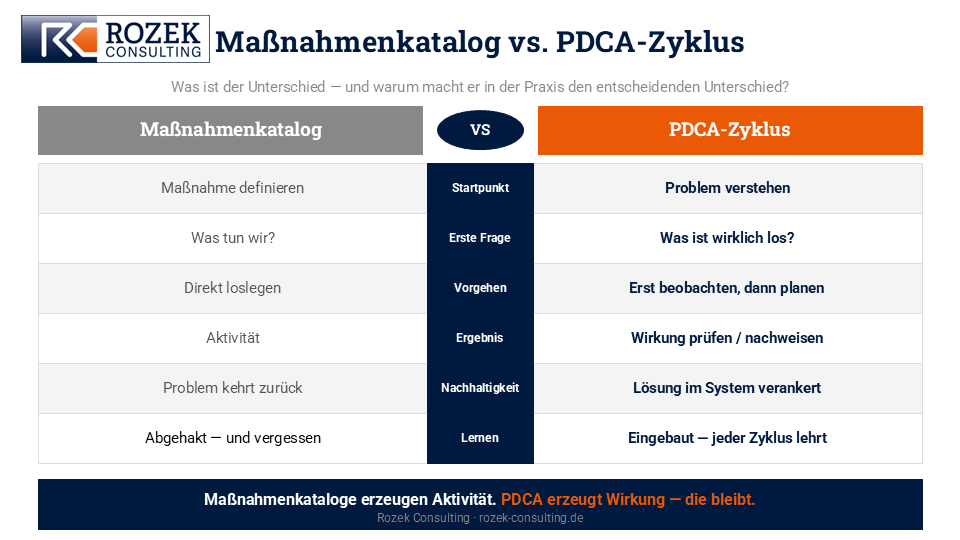

Maßnahmenkataloge habe ich lange selbst genutzt, weil sie übersichtlich und sofort einsetzbar sind. Ob sie die richtigen Maßnahmen enthalten und welches Ergebnis jede bringen soll, steht darin selten.
Der PDCA-Zyklus beginnt beim Problem. Er verlangt, den Sachverhalt zu verstehen, bevor gehandelt wird, und am Ende zu prüfen, ob die Maßnahme das erwartete Ergebnis gebracht hat. Das gilt für ein großes Verbesserungsprojekt ebenso wie für jeden Eingriff in den Prozess und jede Entscheidung im Alltag.
Der Artikel beschreibt die Schritte für Werks-, Produktions- und Qualitätsleiter in Betrieben der metallverarbeitenden Serienfertigung, wie ich sie in Thüringen, Südniedersachsen und Nordhessen begleite. Ein Beispiel von einer Schweißanlage zeigt einen vollständigen Durchlauf.
Was der PDCA-Zyklus ist
PDCA steht für Plan, Do, Check und Act, auf Deutsch planen, umsetzen, prüfen und handeln. Die vier Schritte werden nacheinander durchlaufen. Der letzte Schritt bereitet den nächsten Durchlauf vor, deshalb heißt der PDCA-Zyklus auch PDCA-Kreislauf oder Regelkreis. Entstanden ist er in der Qualitätssicherung der amerikanischen Industrie der 1930er-Jahre. Ab den 1950er-Jahren wurde er in Japan zur Grundlage der laufenden Verbesserung.
Der Zyklus ist eine Arbeitsweise für den Alltag. Er gilt beim nächsten Eingriff in den Prozess genauso wie beim nächsten Verbesserungsprojekt. Getragen wird er von zwei Fragen: Was soll diese Änderung bewirken? Hat sie das bewirkt? Wer beide Fragen bei jeder Änderung stellt, verändert die Art, wie ein Team mit Problemen umgeht.
Vor dem Plan: im laufenden Betrieb beobachten
Eine bewährte Weiterentwicklung des Zyklus stellt das Beobachten vor den Plan. Diese Form heißt OPDCA, das O steht für das englische Observe. Beobachtet wird der Betrieb so, wie er täglich läuft. Dazu werden Wege, Wartezeiten und Suchzeiten gemessen und die Mitarbeiter an der Station befragt, denn sie wissen meist, wo es hakt. Was über Jahre zum gewohnten Bild geworden ist, fällt dabei am ehesten jemandem auf, der den Bereich nicht täglich erlebt. Wie sich dieser Blick in den eigenen Betrieb holen lässt, beschreibt der Artikel Betriebsblindheit.
In einem Betrieb in Hessen, in dem ich angestellt war, wurde ein Arbeitsplatz für einen Besuch aufgeräumt. Für den Moment herrschte Ordnung. Im laufenden Betrieb war das Umfeld des Arbeitsplatzes mit Material zugestellt. Es gab keine Bewegungsfreiheit, keine Übersicht und keine festen Bewegungsfolgen. Die Unordnung ging auf die ungeregelte Materialbereitstellung zurück. Eine weitere Aufräumaktion hätte den Arbeitsplatz für einige Wochen geordnet. Angesetzt werden musste an der Materialbereitstellung.
Wer das Beobachten überspringt, arbeitet fleißig und häufig am Problem vorbei. Wie ein Rundgang mit diesem Ziel vorbereitet und ausgewertet wird, beschreibt der Artikel Muda-Walk trifft Go to Gemba. Am Beispiel eines 5S-Pilotprojekts führt die OPDCA-Checkliste für ein 5S-Pilotprojekt durch alle Schritte.
Die vier Phasen in der Fertigung
Plan: Ziel und erwartetes Ergebnis festlegen
Auf Basis der Beobachtung werden Ziel und Maßnahmen festgelegt. Die Maßnahmen entstehen aus dem Verständnis des Problems. Bauchgefühl und das, was beim letzten Mal funktioniert hat, sind dafür keine Grundlage.
Ein Ziel braucht eine Messgröße und einen Termin. Ein Beispiel stammt aus meiner Zeit als Fertigungsverantwortlicher in der Automobilzulieferindustrie. Der Werkleiter gab vor, den Verbrauch an Tiefziehöl im Folgejahr um 80 Prozent zu senken. Wie dieses Ziel übertroffen wurde, beschreibt der Artikel Material- und Energiekosten senken. Zum Plan gehört außerdem die Erwartung: Welches Ergebnis soll jede Maßnahme bringen, und woran ist es zu erkennen?
Do: im kleinen Rahmen umsetzen
Umgesetzt wird zuerst an einer Linie, in einem Bereich oder in einer Schicht. Lieferung und Qualität bleiben dabei abgesichert, zum Beispiel mit gesperrten Teilen. Fehler fallen so früh auf, bevor sie sich in der ganzen Fertigung festsetzen.
Check: Ergebnis gegen die Erwartung prüfen
Geprüft wird, ob die Maßnahme das erwartete Ergebnis gebracht hat und ob die Ursache des Problems beseitigt ist. Oft ist das die unbequemste Phase. Hier zeigt sich, ob das Problem verstanden war oder ob die Annahme falsch war.
Gemessen wird mit derselben Größe wie im Plan und über einen festgelegten Zeitraum, denn ein Ergebnis muss halten. Wer die Prüfung auslässt, dreht sich im Kreis. Passende Kennzahlen und die Methoden, die sie verbessern, stellt der Artikel Methoden und Kennzahlen zusammen.
Act: Standard festlegen und den nächsten Durchlauf vorbereiten
Was sich bewährt hat, wird zum Standard. Verantwortlichkeiten werden festgelegt, Ergebnisse sichtbar gemacht und der nächste Durchlauf vorbereitet. Abgeschlossen ist eine Verbesserung, wenn sie im Standard festgeschrieben ist und unabhängig vom Einsatz einzelner Personen gilt.
Hat die Prüfung gezeigt, dass das Ziel verfehlt wurde, beginnt der nächste Durchlauf wieder beim Beobachten. Auch der verfehlte Versuch liefert Wissen über den Prozess. Wie ein Standard gemeinsam mit den Mitarbeitern entsteht, beschreibt der Artikel Abläufe standardisieren. Woran ein Standard im Alltag scheitern kann, zeigt der Artikel Warum der Standard in der Produktion nicht hält.
PDCA-Zyklus am Beispiel einer Schweißanlage
Einen vollständigen Durchlauf zeigt eine Schweißanlage in einem Betrieb der Metallverarbeitung in Nordrhein-Westfalen. Den Anfang machte die Erhebung der OEE, also der Gesamtanlageneffektivität, über eine Schicht von 480 Minuten. Nach Pause, Rüsten und kurzen Unterbrechungen blieben 408 Minuten Laufzeit. Gefertigt wurden 470 von 580 möglichen Teilen, dazu kamen Nacharbeit, Ausschuss und Teile für die zerstörende Prüfung. Die OEE lag bei 64 Prozent.
Die Erhebung zerlegte den Wert in einzelne Verluste. Beim Beobachten an der Anlage zeigte sich, dass 12 der 17 Minuten kurzer Unterbrechungen auf einen Wackelkontakt an einem Initiator zurückgingen. Das Rüsten dauerte 25 Minuten, weil die Vorrichtung nicht in der Nähe der Anlage stand.
Jedem Verlust wurde eine Maßnahme zugeordnet. Die Vorrichtung bekam einen Platz neben der Anlage, der Initiator wurde instand gesetzt, die Materialbereitstellung umgestellt und der Wechsel der Verschleißteile an Spiralen und Düsen nach Plan geregelt. Umgesetzt wurde das an zwei Wochenenden.
Geprüft wurde mit denselben Größen wie bei der Erhebung. Das Rüsten dauerte noch 15 Minuten, die kurzen Unterbrechungen 5 Minuten. Die Laufzeit stieg auf 430 Minuten, gefertigt wurden 578 Teile je Schicht. Die Nacharbeit sank von 15 auf 3 Teile, der Ausschuss von 12 auf 5. Die OEE erreichte 83 Prozent und hielt über drei Monate.
Der Wechsel der Verschleißteile wurde als Standard festgeschrieben. Nach drei Monaten stabiler Ergebnisse folgte der nächste Durchlauf: Die zerstörende Prüfung wurde von 8 auf 2 Teile je Schicht verringert. Die vollständige Rechnung steht im Artikel OEE berechnen.
Warum Verbesserungen ohne Prüfung und Standard selten halten
Die häufigste Ursache sind mangelndes Methodenwissen und fehlende Prozesskenntnisse. Beim Durcharbeiten des Zyklus erwirbt das Team diese Kenntnisse Schritt für Schritt. Es stellt sich die Fragen, die zum Ziel führen, und bearbeitet sie in der nötigen Tiefe: Was ist das Problem? Was haben wir getan? Hat es gewirkt? Was bleibt davon?
In der Praxis bleiben Verbesserungen an drei Stellen hängen. Die Maßnahme entsteht vor der Ursache. Die Prüfung fällt weg, weil die Maßnahme als erledigt gilt. Oder das Ergebnis wird nicht als Standard festgeschrieben und hängt am Einsatz einer Person.
Vor jeder Änderung lohnt deshalb die Frage, was sie bewirken soll, und danach die Frage, ob sie das bewirkt hat. Das gelingt selten auf Anhieb. Mit jeder Anwendung wird ein Team besser darin.
PDCA im Qualitätszirkel, im 8D-Report und in der Lean Kata
Der Zyklus steckt in mehreren Methoden der Fertigung. Im Qualitätszirkel übernimmt der Folgetermin die Prüfung. Greift die Maßnahme nicht, sucht das Team erneut nach der Ursache. Im 8D-Report wird die Ursache in D4 gesucht, die Abstellmaßnahme in D5 festgelegt und in D6 eingeführt und geprüft. D7 sichert das Ergebnis ab und überträgt es auf vergleichbare Stellen.
Die Lean Kata übt den Zyklus in kleinen Schritten: Zielzustand festlegen, Ist-Zustand aufnehmen, einen Versuch mit Erwartung durchführen, das Ergebnis bewerten und den nächsten Versuch ableiten. Wie der PDCA-Zyklus beim Kaizen und in der Lean Kata im Alltag angewendet wird, beschreibt der Artikel Die 4 Prinzipien des Kaizen. Einen begleiteten Kaizen-Workshop beschreibt die Seite zum KVP-Workshop.
Was die Werks- und Produktionsleitung beitragen kann
Ob der Zyklus im Alltag gelebt wird, hängt an wenigen Gewohnheiten der Leitung. Eine Maßnahme gilt erst als erledigt, wenn das Ergebnis der Prüfung vorliegt. In der Produktionsrunde wird bei jeder Änderung nach dem erwarteten Ergebnis gefragt und beim Folgetermin nach dem erreichten.
Für das Beobachten und die Prüfung gibt die Leitung Zeit frei, auch wenn der Druck aus der Fertigung groß ist. Ein verfehltes Ziel wird als Erkenntnis behandelt. Wer dafür Schuldige sucht, bekommt geschönte Prüfergebnisse. Wo in einem Betrieb der Einstieg lohnt, zeigt eine Analyse vor Ort.
Häufige Fragen zum PDCA-Zyklus
Wofür steht PDCA?
Die vier Buchstaben stehen für die englischen Namen der Schritte: Plan (planen), Do (umsetzen), Check (prüfen) und Act (handeln). Im letzten Schritt wird das Ergebnis als Standard festgelegt oder ein neuer Durchlauf begonnen. Zusammen bilden die Schritte einen Kreislauf.
Was unterscheidet PDCA von einem Maßnahmenplan?
Ein Maßnahmenplan hält fest, wer was bis wann erledigt. Der PDCA-Zyklus legt vorher fest, welches Problem gelöst wird und welches Ergebnis zu erwarten ist. Am Ende prüft er, ob dieses Ergebnis eingetreten ist. Ein Maßnahmenplan kann damit Teil des Plan-Schritts sein.
Wie lange dauert ein Durchlauf des PDCA-Zyklus?
Das hängt von der Änderung ab. Eine neue Einstellung an einer Station lässt sich oft innerhalb einer Schicht prüfen. Ein Ergebnis, das dauerhaft halten soll, braucht einen entsprechend langen Prüfzeitraum. An der Schweißanlage aus dem Praxisbeispiel wurde drei Monate gemessen, bevor der nächste Durchlauf begann.
Was gilt bei Sofortmaßnahmen?
Fällt zum Beispiel ein Lieferant aus, muss am selben Tag reagiert werden. Dann sichern Sofortmaßnahmen zuerst die Lieferfähigkeit. Der PDCA-Zyklus folgt danach. Er klärt, warum das Problem entstanden ist und wie sich verhindern lässt, dass es wiederkommt.
Lohnt sich die Zeit für Beobachten und Prüfen, wenn die Fertigung unter Druck steht?
Der Aufwand liegt im Beobachten und im Prüfen. Er kommt zurück, wenn am richtigen Problem gearbeitet wird und es nach der Abstellung wegbleibt. Eine Reklamation, die nach drei Monaten wiederkehrt, kostet die Zeit ein zweites Mal. An derselben Schweißanlage reichten nach der Erhebung zwei Wochenenden für die Maßnahmen. Dringende Fälle sichert zuerst eine Sofortmaßnahme ab.
Was klären wir im Erstgespräch?
Im kostenlosen Erstgespräch geht es um ein konkretes Thema aus Ihrer Fertigung, zum Beispiel eine Verbesserung, die dauerhaft halten soll. Gemeinsam klären wir, ob eine Analyse vor Ort oder ein KVP-Workshop der passende Einstieg ist. Sie beschreiben Ihr Anliegen, ich schätze Umfang und Dauer ein.
Für Verbesserungen, die in Ihrer Fertigung halten, ist das Erstgespräch der erste Schritt. Den Termin wählen Sie direkt im Kalender.
